20個施工工序,搞技術必知!


來源:建筑兄弟

如有侵權,請聯系刪除


正文如下:


1.墊層

熟悉施工圖→看規劃紅線→復核水準點→塔吊基礎施工(設集水溝)→原始地貌標高測量→保護定位樁→塔吊(報裝)安裝→放開挖線→技術交底→機械挖土→放線→人工挖土平土→測量樁頭標高并做好標記→破樁頭→大小應變檢測→地槽驗收→放線→木工支模→墊層砼→拆模→清理



20個施工工序,搞技術必知!的圖1

2.基礎

20個施工工序,搞技術必知!的圖2

3.外架搭設

技術交底→外架硬化→排水溝→集水溝→外架搭設→硬質封閉→掛安全網→外架驗收



4.主體

20個施工工序,搞技術必知!的圖3



5.砌體

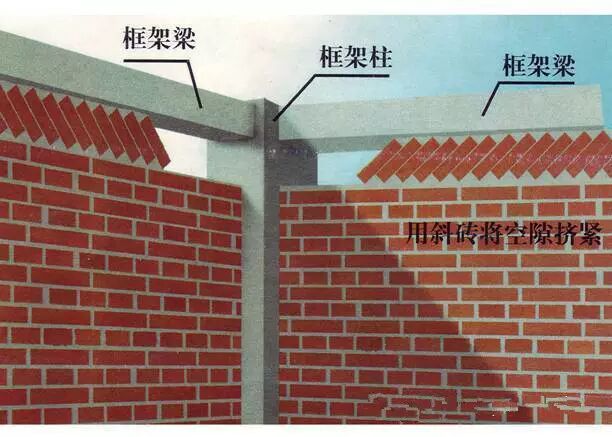

20個施工工序,搞技術必知!的圖4


20個施工工序,搞技術必知!的圖5


6.抹灰(油漆)

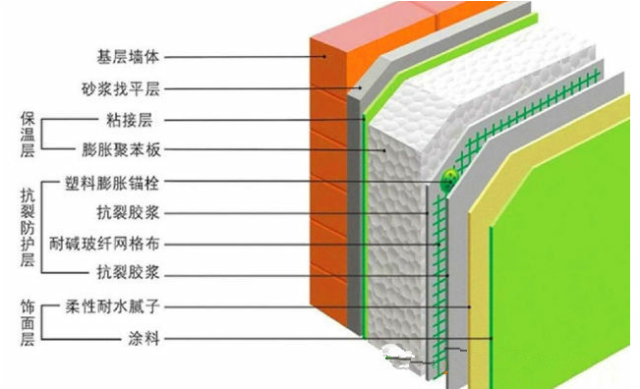

20個施工工序,搞技術必知!的圖6


20個施工工序,搞技術必知!的圖7


7.外架拆除

例會告知→技術交底→拉結點內拉→結構拉結點鑿打→氧割結構拉結點→細石砼修補→補磚、補漆→拆除安全網→檢查外立面→外墻驗收→外架報拆→拆除外架→清理



8.欄桿

技術交底→結構預埋→立挺安裝→掛片安裝→木扶手安裝→木扶手油漆→清理



9.屋面

20個施工工序,搞技術必知!的圖8

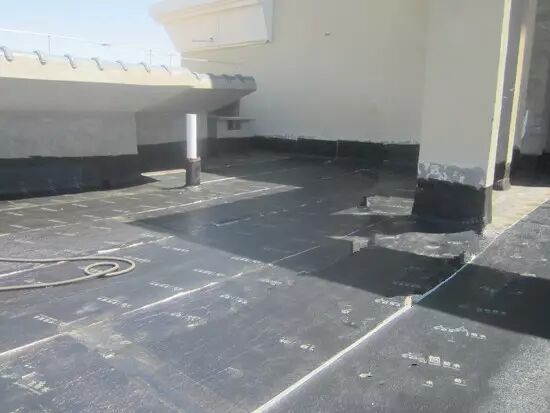

20個施工工序,搞技術必知!的圖9


10.地坪

技術交底→水電打壓→地坪機械清理→濕水→灰餅→掃漿→澆注→養護→清理→地板安裝

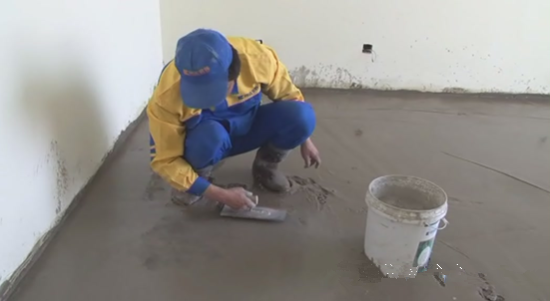

20個施工工序,搞技術必知!的圖10


11.墻磚

技術交底→水電打壓→排版→找方→鋪貼→清理→勾縫→清理→廚衛間吊頂→潔具安裝→櫥柜安裝→小五金安裝

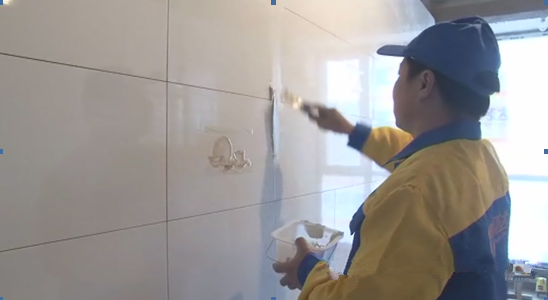

20個施工工序,搞技術必知!的圖11


12.地磚

技術交底→水電打壓→水電安裝→吊洞→大理石門坎石安裝→人工清理→R角(有防水要求)→結構閉水→基層交接→防水施工→防水閉水→防水交接→排版→找方→鋪貼→清理→勾縫→清理


20個施工工序,搞技術必知!的圖12


13.戶門內

技術交底→打眼→釘木塞→安裝底框→安裝門套→安裝貼臉→安裝門扇→安裝門鎖→清理


20個施工工序,搞技術必知!的圖13


14.吊頂

技術交底→水電打壓→彈線→畫龍骨分檔線→安裝主龍骨吊桿→安裝主龍骨→安裝次龍骨→隱蔽驗收→安裝石膏板→刷防銹漆→安裝壓條→清理


15.人貨梯拆除

人貨梯(報拆)拆除→收口



16.進戶門

技術交底→打眼→釘螺絲→安裝門框→安裝門扇→安裝門鎖→清理



17.水電

技術交底→基礎預埋→主體預埋→砌體開槽→安裝線盒、線管、水管→補線槽→打壓→安裝立管→吊洞→室內穿鋼絲→室內穿線→安裝燈具→電測試


20個施工工序,搞技術必知!的圖14


18.物業驗收

分項驗收→瓷片→油漆→地坪→吊頂→塑鋼門窗→戶內門→進戶門→櫥柜→欄桿→大理石→專項驗收→打壓→通球→閉水→淋水→電測試

19.施工

管網施工→園建施工


20.交付前驗收

備案→預驗收→整改→工地開放→整改→驗收合格→收鑰匙

登錄后免費查看全文
立即登錄
App下載
技術鄰APP
工程師必備
  • 項目客服
  • 培訓客服
  • 平臺客服

TOP

1
