大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!

來源:樁工世界

如有侵權,請聯系刪除

正文如下:

這個復雜的深基坑工程來自北京城建北方集團施工的文創中心項目,面對苛刻的工程條件,項目團隊秉承著“以現場換市場”的企業理念,堅持高標準、常態化的管理理念,用“樣板工程”打造企業品牌。

工程特點和難點:

?緊鄰鬧市區高架橋和地下人行道

?距離周邊道路最近僅10m

?基坑安全等級為一級

?結構重要性安全系數為1.10

?深度達到19.8m

?地下水豐富

?基坑采用灌注樁 + 內支撐(兩道)+ 錨索聯合支護體系,我們一起走進工程現場,基于施工工序,從以下四個方面,看項目管理團隊如何用主體結構工程的質量管控打造臨時支護工程:

① 基坑土釘墻施工工序

② 圍護樁施工工序

③ 鋼格構柱施工工序

④ 混凝土支撐梁施工工序

1、基坑土釘墻施工工序

1
邊坡成型

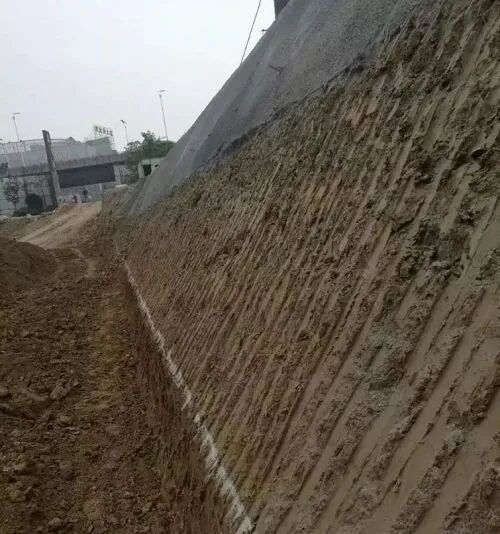

大型挖掘機根據基坑上下口線挖出邊坡輪廓后,人工配合小型挖機修坡,同時坡度尺控制檢查邊坡坡度,檢驗坡度是否符合設計要求。成型邊坡坡面平整順直,坡度一致,無明顯凸起或凹進,符合設計要求。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖1

2
土釘成孔

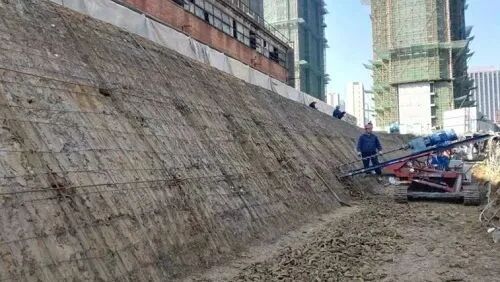

土釘坡面定位后采用水平鉆機干作業成孔,成孔角度15°-20°。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖2

3
土釘安裝及注漿

土釘成孔后及時插入鋼筋土釘,現場水泥漿二次注漿,保證土釘施工質量。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖3

4
鋼筋網片綁扎

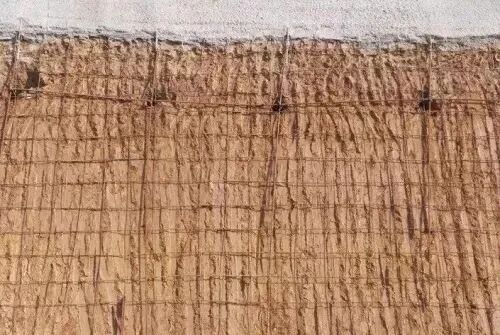

鋼筋網片采用HPB300鋼筋,φ6@250×250,接頭采用綁扎連接接方式,保護層厚度30mm。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖4

5
噴射面板混凝土

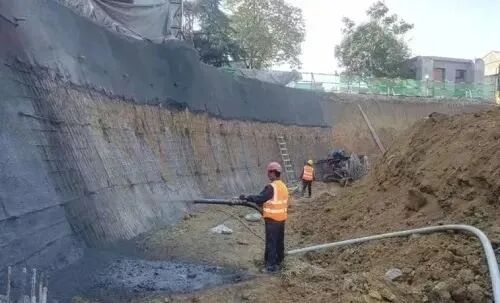

采用空壓設備分段自下而上噴射C20細石混凝土,噴射過程做到噴射回彈量小,噴層強度高,噴射厚度80mm。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖5

6
土釘墻成型

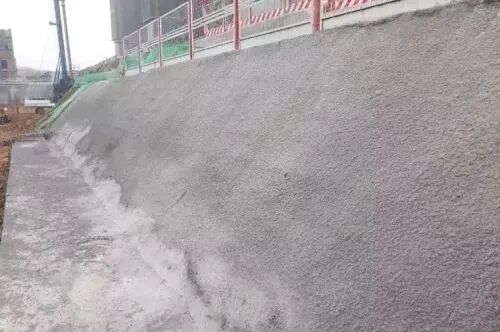

坡面平整, 接縫成型質量好,陰陽角順直。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖6

2、圍護樁施工工序

1
檢驗樁孔

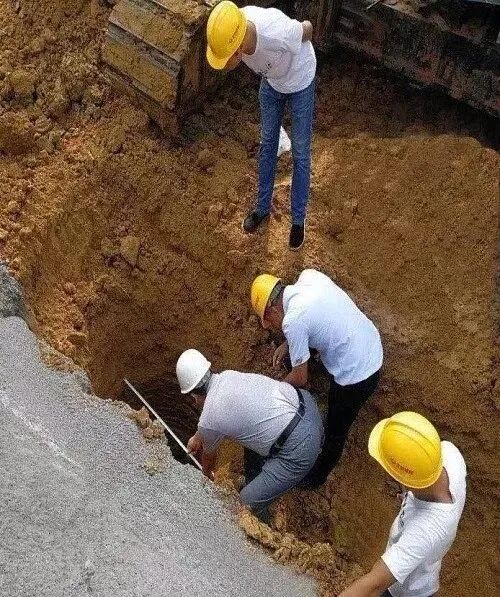

成孔后利用盒尺和測繩檢驗樁徑、樁深是否符合設計要求。同時對每根樁孔進行安全防護。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖7

2
鋼筋籠加工

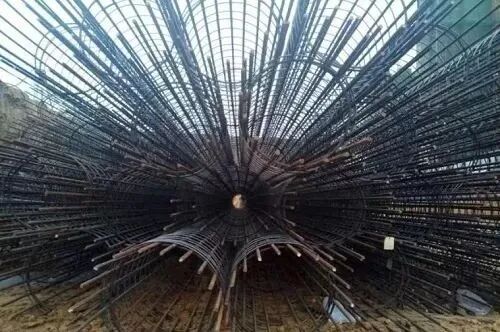

根據圖紙進行鋼筋籠加工,確保主筋焊縫堅固,螺旋筋間距符合要求。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖8

3
安放鋼筋籠

樁孔驗收合格后,及時吊裝鋼筋籠入孔,鋼筋籠入孔過程中要做到緩慢勻速,嚴格控制鋼筋籠垂直度和樁頂標高。鋼筋籠標高控制:采用2支吊筋,吊筋長度根據孔口標高及籠頂標高計算確定,焊接在鋼筋籠上部,然后懸掛固定。

4
灌注混凝土

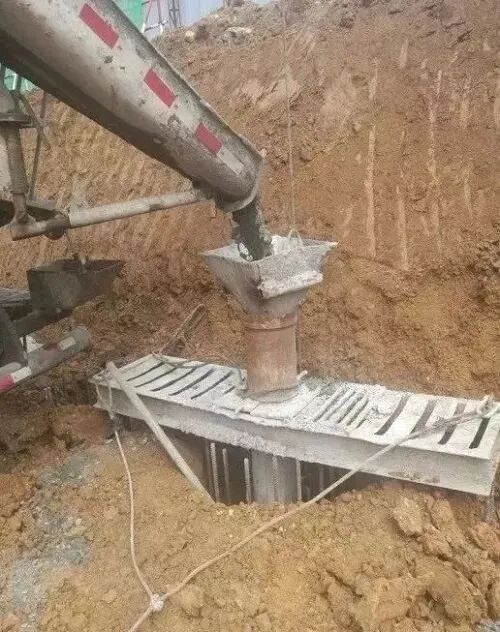

圍護樁隱蔽驗收合格后,驗算單樁混凝土方量,C30預拌混凝土現場澆筑,導管下料。為確保樁頂混凝土強度,在樁頂標高以上加灌一定高度,高度控制在50mm。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖9

5
維護樁完整性檢測

檢驗樁身材料密實性和連續性。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖10

6
樁頭剔鑿

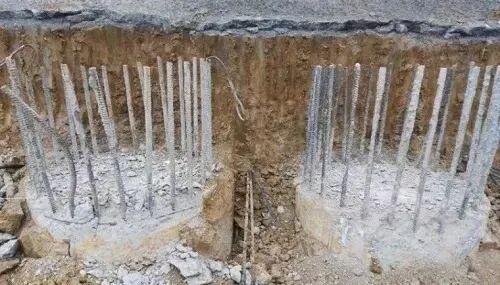

采用風鎬將樁頭高出設計標高部分剔除、找平,露出密實混凝土。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖11

7
預應力錨索施工

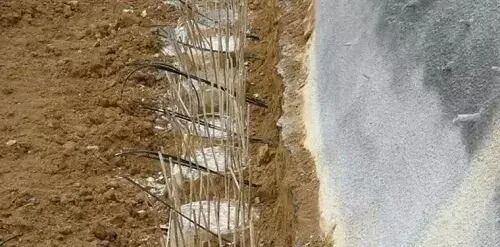

在設計要求部位,鉆機成孔,安放Ф15.24-2 1860級鋼絞線,兩次注漿。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖12

8
冠梁鋼筋綁扎

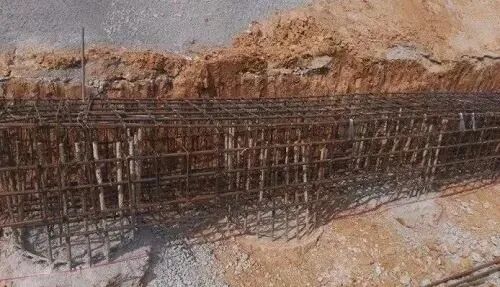

冠梁鋼筋綁扎前,拉通線對樁頭鋼筋進行修整、清理、綁扎自一段開始逐段綁扎,樁頭鋼筋在冠梁內錨固,搭接部位箍筋加密。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖13

9
冠梁模板安裝

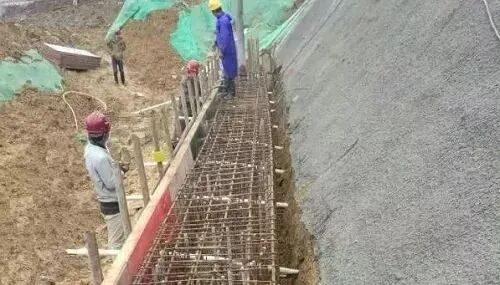

鋼筋隱蔽驗收合格,采用15mm厚覆膜多層板+木方+對拉螺栓模板支撐體系。施工中嚴格控制模板截面尺寸、平整度、垂直度和標高,拼縫嚴密,防止漏漿。預應力錨索加PVC套管。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖14

10
冠梁成型、預應力錨索張拉

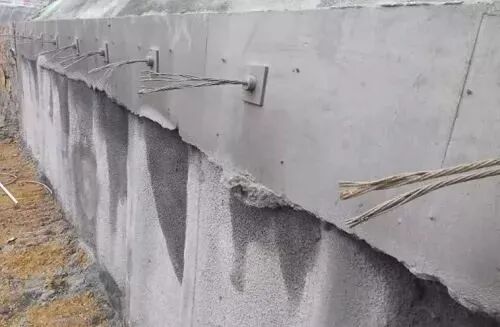

冠梁模板拆除后及時灑水養護,待冠梁強度達到設計要求后進行錨索張拉,并安裝錨墊板固定。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖15

3、鋼格構柱施工工序

1
測量定位

小型挖掘機平整場地,利用全站儀進行鋼格構柱樁定位,并做好標記。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖16

2
鉆孔

樁身定位后,鉆機跟進就位,調整鉆桿垂直度后進行鉆孔。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖17

3
吊放鋼筋籠

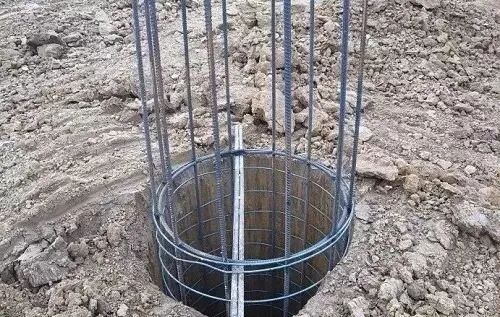

驗孔后,吊放1000mm鋼筋籠,用于鋼格構柱底部錨固。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖18

4
鋼格構柱加工、吊裝

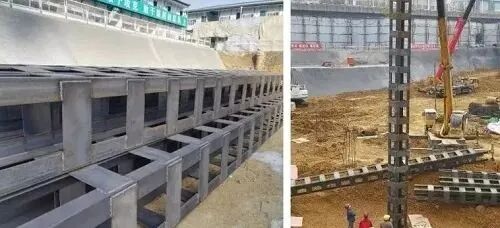

鋼格構柱規格為700X700mm,采用角鋼和鋼板焊接。鋼格構柱汽車吊吊裝就位。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖19

5
鋼筋籠與鋼格構樁連接

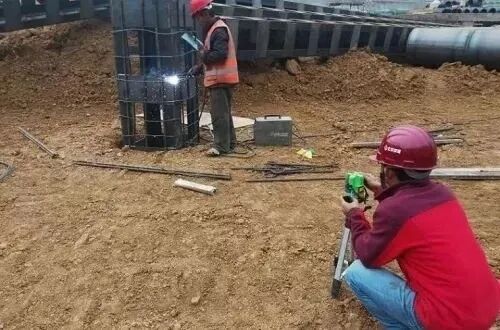

鋼格構柱與灌注樁鋼筋籠焊接固定后,下放至設計標高。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖20

6
鋼格構柱樁灌注后填土

鋼格構柱樁安裝完畢,驗收合格后,及時澆筑樁底部混凝土,混凝土澆筑完成后及時填土封樁孔,消除安全隱患。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖21

4、混凝土支撐梁施工工序

1
測量、放線

按照?qǐng)D紙?jiān)O(shè)計標高,采用小型挖掘機和人工配合清底、找平并測量放線。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖22

2
澆筑梁底墊層

澆筑C15混凝土墊層,厚度100mm,木抹子抹平、壓實,墊層比梁寬出100mm。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖23

3
鋪設隔離層

墊層混凝土強度達到1.2N/mm2后,彈出梁邊線,短鋼筋頭定位標識,鋪設油氈隔離層,覆蓋墊層表面,便于下步墊層拆除。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖24

4
環撐梁鋼筋綁扎

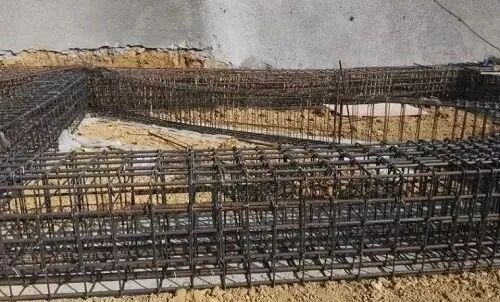

鋼筋綁扎前進行主次梁交接部位放樣,確定鋼筋綁扎順序后進行鋼筋綁扎。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖25

5
環撐梁模板安裝

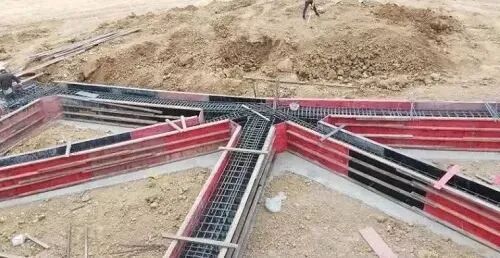

鋼筋隱蔽驗收合格,采用15mm厚覆膜多層板+木方+對拉螺栓模板支撐體系。施工中嚴格控制模板截面尺寸、平整度、垂直度和標高,拼縫嚴密,防止漏漿。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖26

6
環撐梁混凝土澆筑

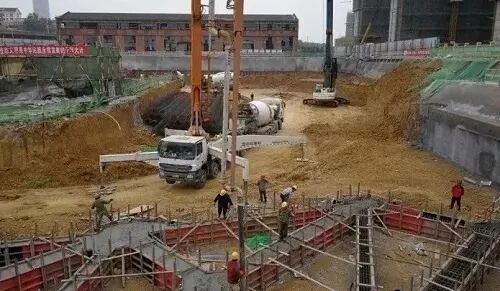

澆筑采用汽車泵輸送混凝土,澆筑前對需重點對進行處理:原有施工縫剔除軟弱層,新留置施工縫采用鋼板網45°攔茬并設置加強鋼筋。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖27

7
拆模成型

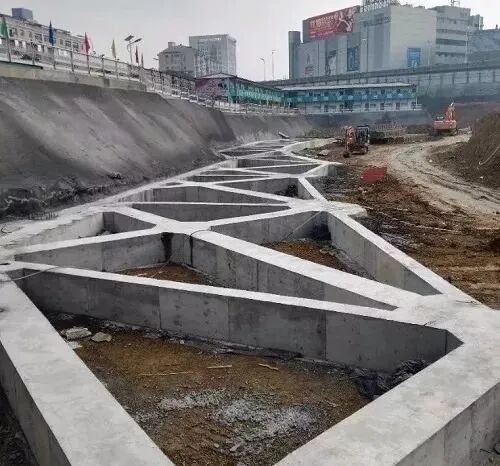

成型質量好。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖28

8
養護

采用覆蓋毛氈,每日專人撒水養護。

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖29

基坑支護成型效果賞析

現場全貌

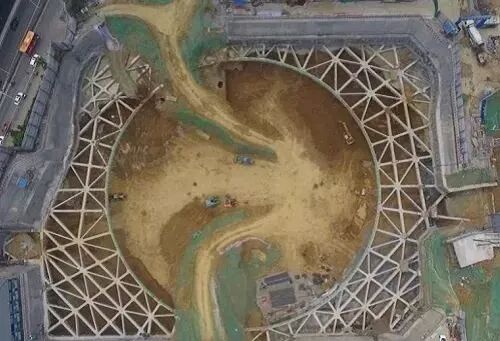

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖30

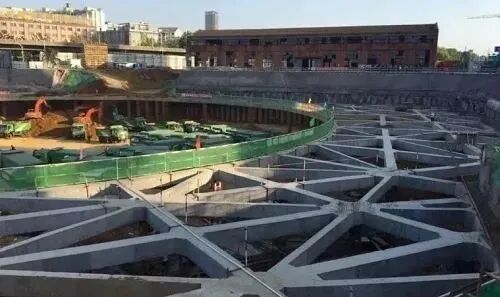

基坑第一道環撐梁成型全貌

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖31

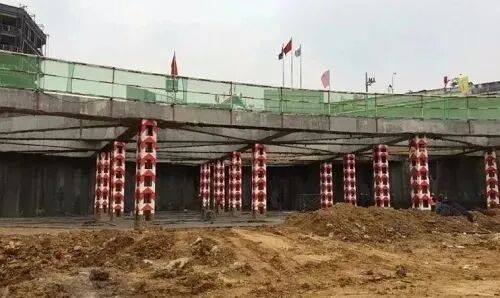

格構柱林立、定位準確,紅白警示漆謹防施工碰撞

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖32

支護樁間距均勻、樁間噴錨混凝土觀感一致

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖33

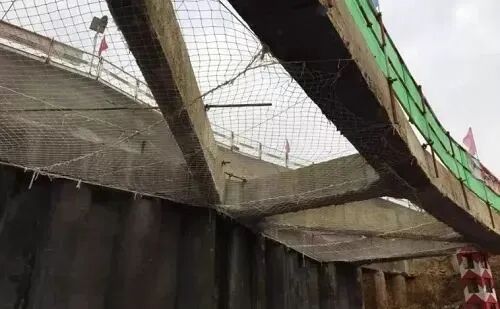

環撐水平防護網設置,保障環撐上下施工人員安全

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖34

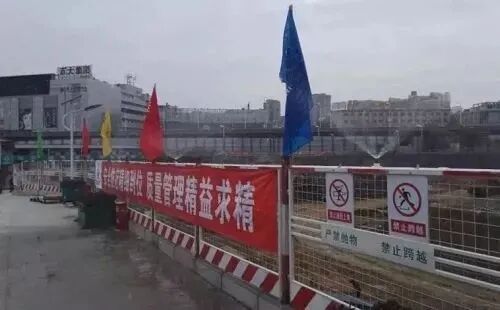

基坑周圈設置噴淋降塵系統,有效降低現場揚塵

大型復雜深基坑“樣板工程”如何做?現場圖一看就明白!的圖35
