明確鋁模板施工工藝控制流程, 提升混凝土工程實測實量以及觀感質量 。
適用于佛山公司所有在建及新建項目 。
3.1 本標準做法要求所有在建及新建項目均按此做法執行。

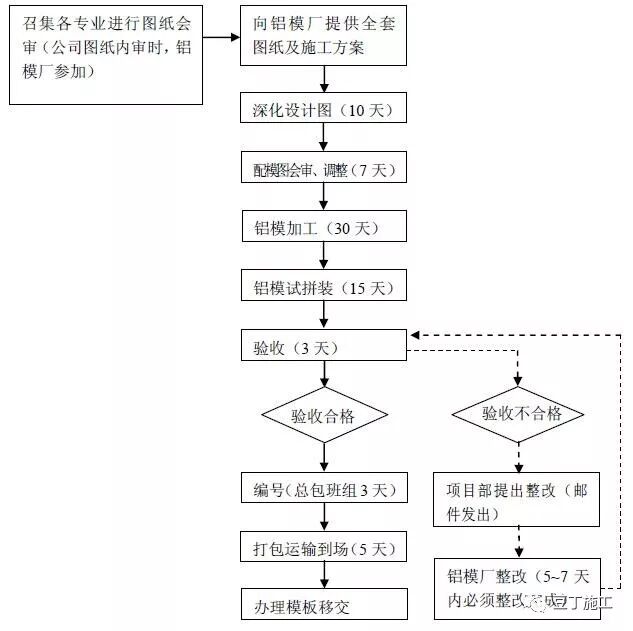

4.1 鋁模從深化設計到試拼裝驗收完成的標準工期75天;
4.2 向鋁模廠提供的圖紙及方案包括:

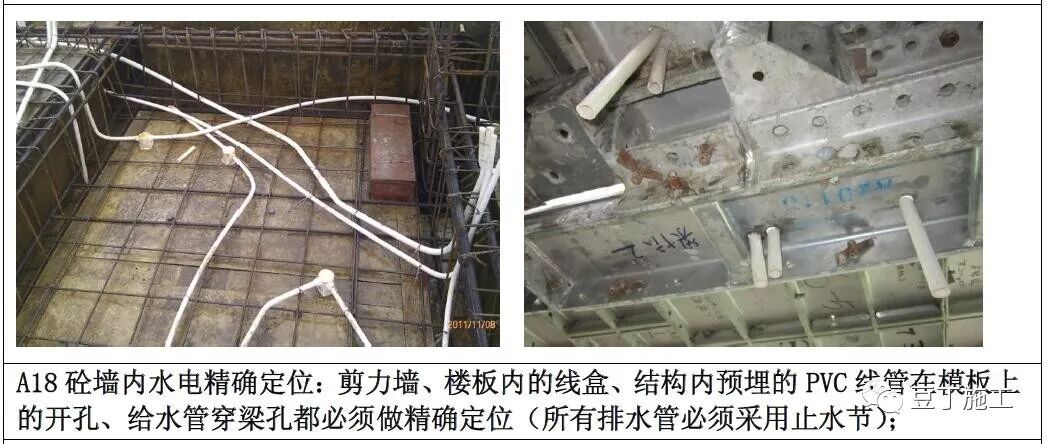

建筑圖、結構圖、裝修圖、水電圖、外架方案、放線孔位、布料機位等;
圖紙應由項目部下發,有相關簽發記錄;
4.3 深化圖完成后,鋁模廠將圖紙發項目部、設計部、工程部、墻板廠、總包等單位,項目部負責組織各單位參加聯合會審確認;
4.4 鋁模加工試拼裝完成后項目部、總包、監理應對鋁模節點、加固體系、尺寸偏差、窗邊(梁、墻)部位壓槽等進行驗收確認, 對存在的問題要通過郵件形式提

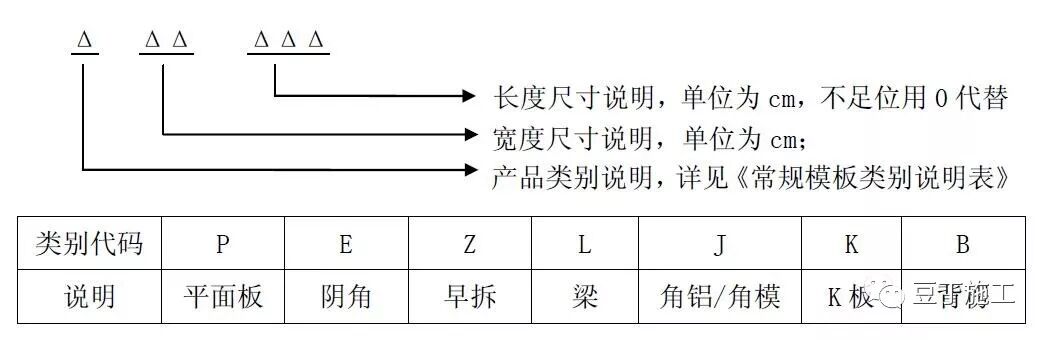

4.5 模板 編號由總包完成,鋁模廠要建立自己的編號圖及編號;

4.6 模板移交必須辦理三方驗收單, 模板移交資料:

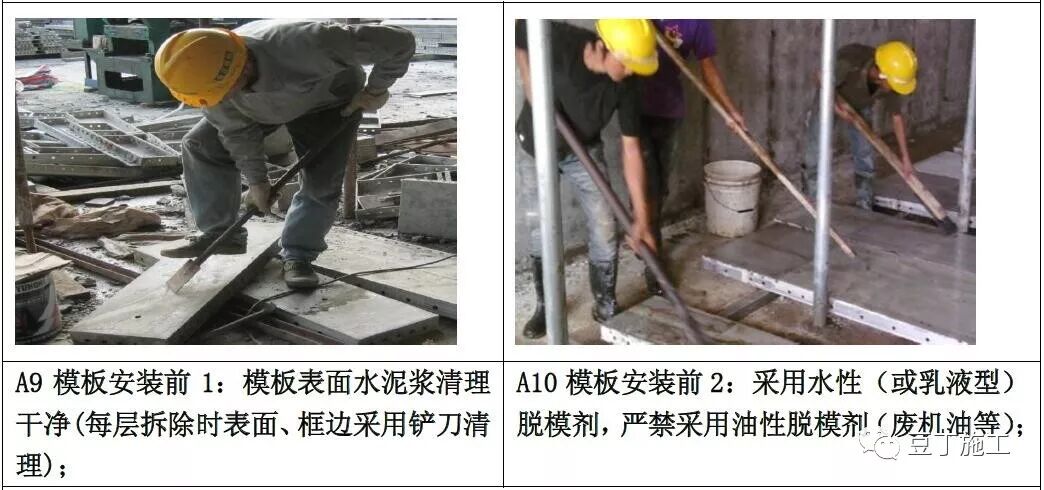

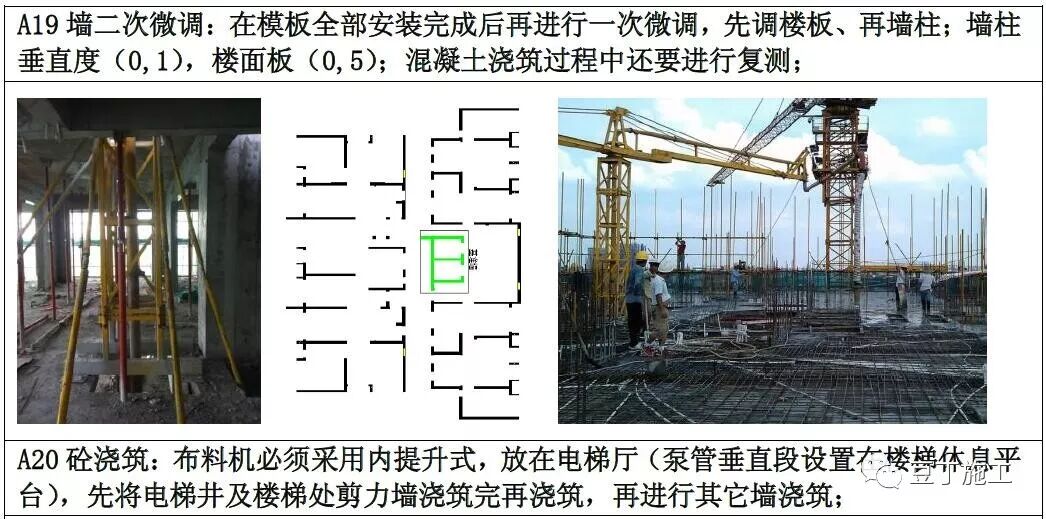

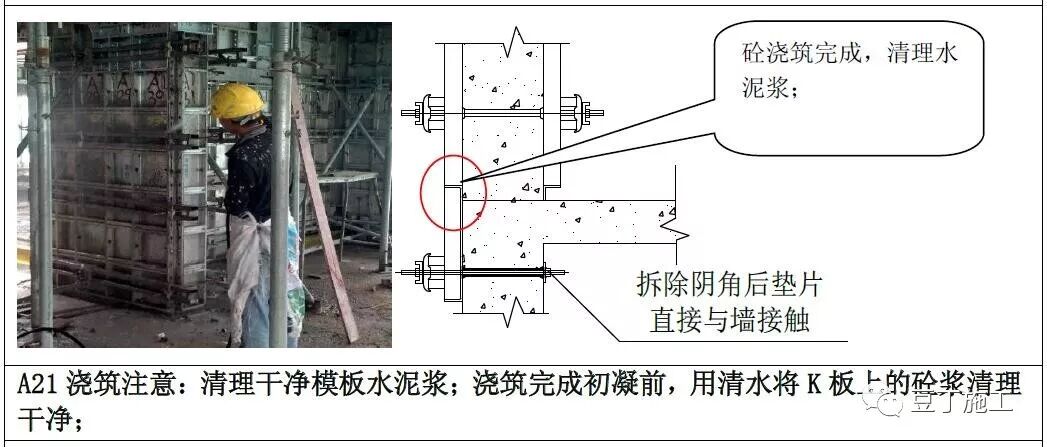

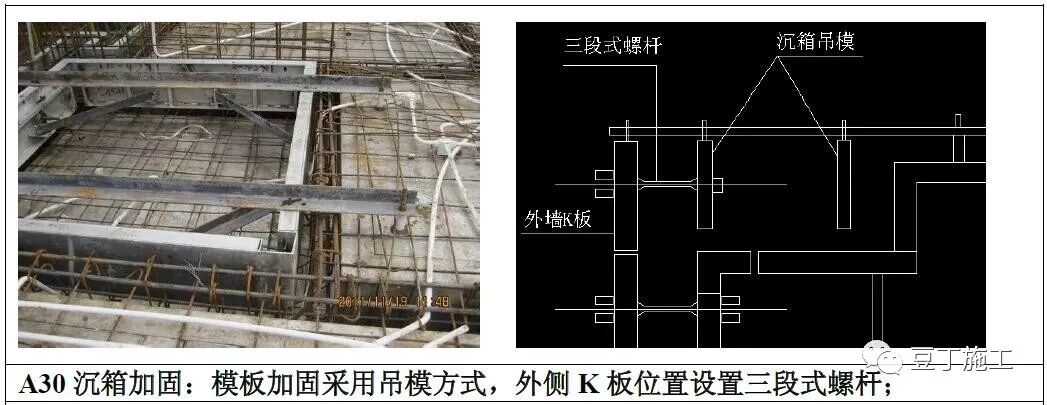

配模圖、模板編號圖、模板背楞加固圖、模板清單、三方驗收單、模板施工技術交底等;
